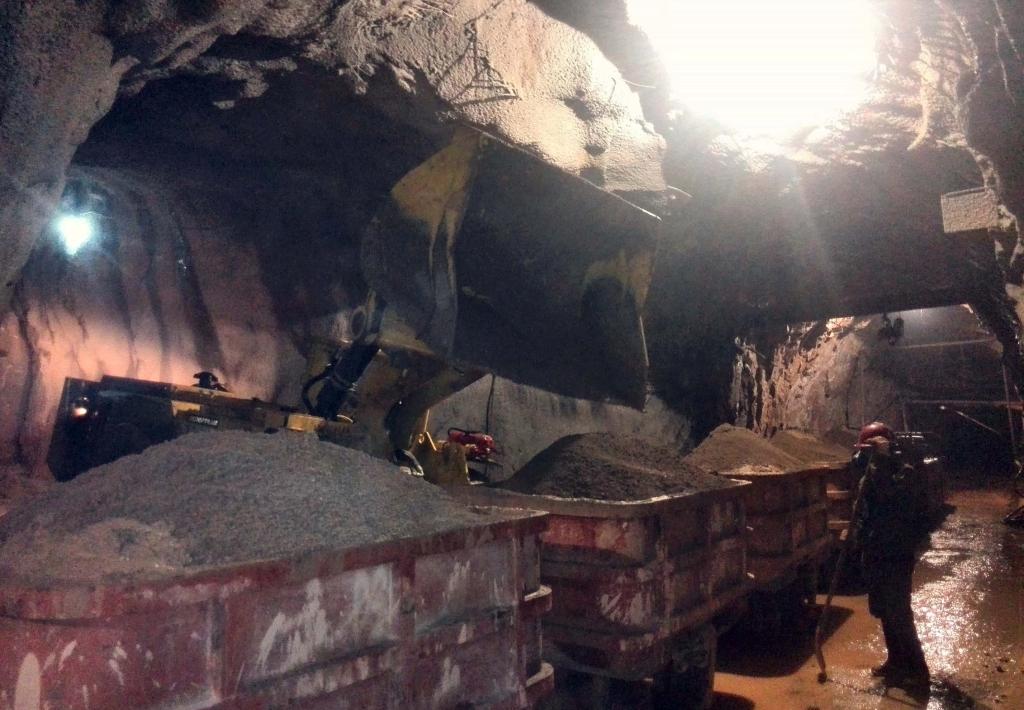

截至9月28日,松礦三坑二區1540中段井下沙石倉使用一個月以來,有效保障了沙石供應,減少運料人員,為實現1-2礦體重點采場采充平衡提供了有力保障。
1540中段1-2礦體T10剖是松礦采礦方法變革的重點采場,采用的膠結充填采礦法,必須實現采出礦石與充填混凝土平衡才能安全生產。9月份以前,供給1540中段攪拌站的沙石都是從1360大坑用礦車運到大馬蘆輔助豎井,通過盲豎井一車一車提升到1540中段,再運往攪拌站,這樣中轉一個早班只能運15個礦車的沙石,遇到大坑堵車,沙石料到中班才運到攪拌站也是常事,效率不高。
針對這一問題,二區充分利用云錫1360基礎平臺主斜坡道成功貫通1540中段的時機,在貫通點施工了80立方的沙石倉庫兩個,沙石可以隨時用卡車直接從1360基礎平臺運到1540中段,大大縮短了運輸時間,減少了運輸人員。目前,二區已從運料組減下10名運料人員充實到采掘隊組,做到了既保障生產,又提高效率。
